zHomepage

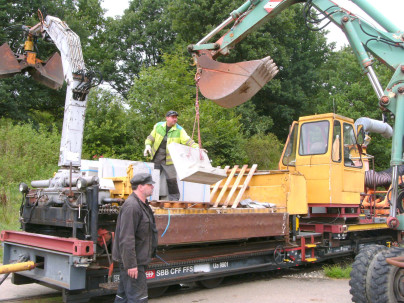

Der Stand im September 2021
- Bahnsteigbau in Iggenhausen.
- Nacharbeiten an Weiche 3 Katzenstein, splitten des Bahnsteigs in Katzenstein.
- Schweissen des Schienenstosses auf dem Flutdurchlass.
- Montage Bremsprellbock am Gleisende.
- Wartungsarbeiten an der Bestandsstrecke.
- 25 Jahre Bauberichte.
Der Stand im August 2021
- Streckeneröffnung
- Restarbeiten
- Bahnhofsgebäude Katzenstein
- Bahnsteigbau Iggenhausen

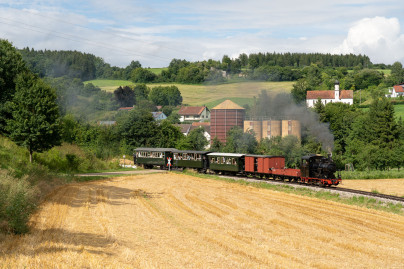

Öffentliche Inbetriebnahme der Neubaustrecke am Sonntag, 1. August!
Nun ist es endlich definitiv wahr geworden:

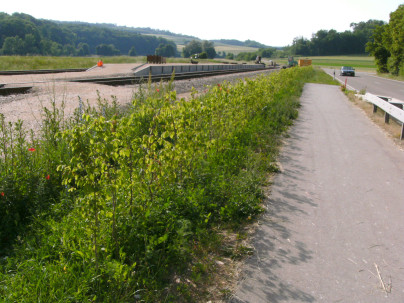

Der Stand im Juli 2021
- Signalisierungsarbeiten abgeschlossen.
- Behebung von kleineren Mängeln an den Weichen.
- Schienen schleifen.

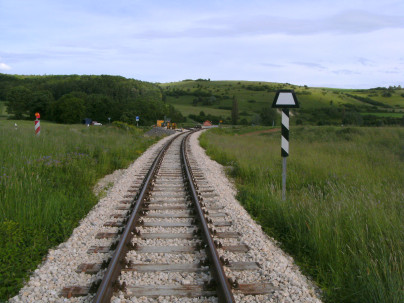

Der Stand im Juni 2021
- Signalisierungsarbeiten an der Strecke,
- Geländerbau in Iggenhausen,
- Vegetationsarbeiten

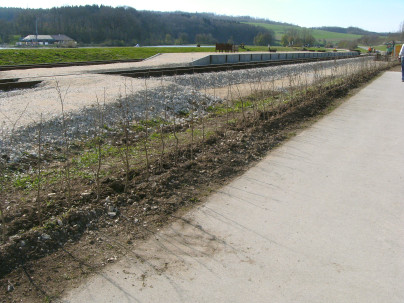

Der Stand im Mai 2021
- Nacharbeiten Weichen im Bahnhof Katzenstein.
- Pflanzen einer Hecke.
- Schilderhalter anfertigen.

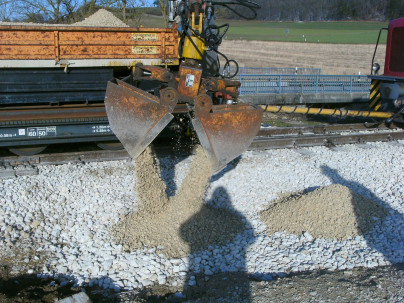

Der Stand im April 2021
- Stopfen und Richten der Strecke
- Wegebau im Bahnhof Katzenstein
- Höher setzen der Schächte des Abwasserkanals unter der Trasse
- frisch gedecktes Dach der Wartehalle in Iggenhausen
- Arbeiten am Randweg der Egaubrücke
- Anfertigen von Schilderhaltern.

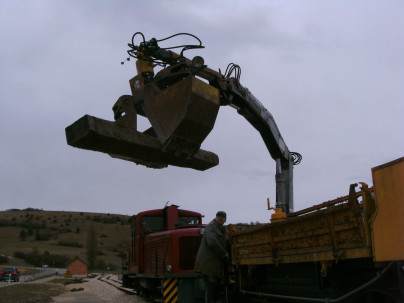

Der Stand im März 2021
- Einschottern der Strecke
- Schnittgut einsammeln
- Beschilderung der Strecke
- Stelleinrichtung Weiche 3 Katzenstein
- Schächte höher setzen

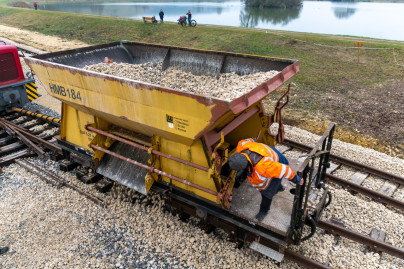

Der Stand im Februar 2021
- Der Gleisbau hat das Streckenende erreicht
- Der Schwellenwechsel an Weiche 2 Sägmühle ist abgeschlossen
- Nachziehen der Schienenbefestigungen
- Beschilderung der Strecke
- Vegetationskontrolle

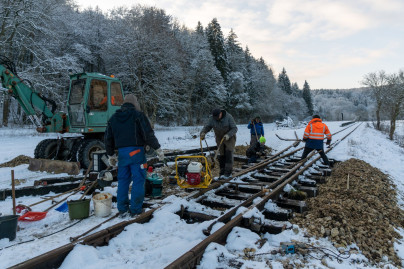

Der Stand im Januar 2021
- Lückenschluss im Umfahrgleis Bahnhof Katzenstein
- Schwellenwechsel Weiche 2 Sägmühle
Der Stand im Dezember 2020
Gleisbau im Bahnhof Katzenstein, Einbau Weiche 2, Bauarbeiten am Umfahrgleis und am Ausziehgleis

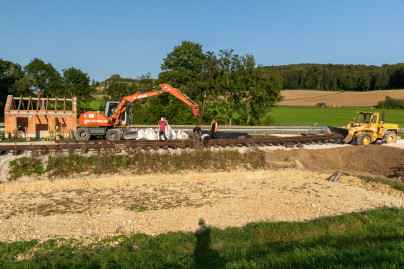

Der Stand im Oktober 2020
- Rohrdurchlass fertiggestellt
- Weiche 3 im Bahnhof Katzenstein eingebaut
- Bahnsteig im Bahnhof Katzenstein weitergebaut
- Dacharbeiten an der Wartehalle Katzenstein und Fussboden betoniert
Gelungener Saisonabschluss
Am 3. und 4. Oktober fuhr die Schättere nochmal durch das herbstlich schöne Egautal

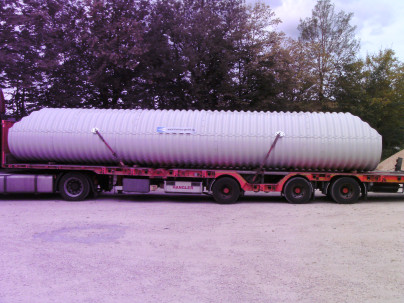

Der Stand im September 2020
- Einbau des Rohrdurchlasses im Bahnhof Katzenstein
- Höherlegen Fussweg
- Vegetationsarbeiten

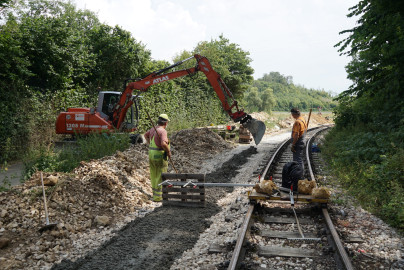

Der Stand im August 2020
- Verlegen Wassergraben
- Vorbereiten Einbau des Rohrdurchlasses
- Bahnsteigbau in Iggenhausen
- Die Suche nach dem verschütteten Rohr

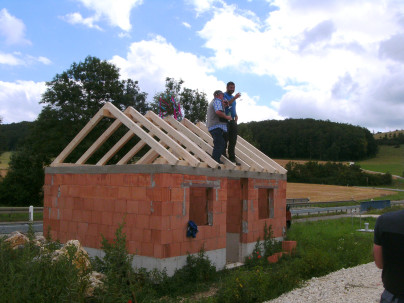

Der Stand im Juli 2020
- Richtfest an der Wartehalle in Katzenstein
- Beseitigung von Unwetterschäden
- Mäharbeiten

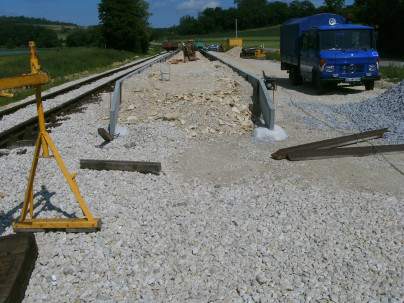

Der Stand im Juni 2020
- Bahnsteigbau in Katzenstein
- Maurerarbeiten an der Wartehalle
- Bahnübergang Iggenhausen fertiggestellt
- Mäharbeiten
- Joche zerlegen

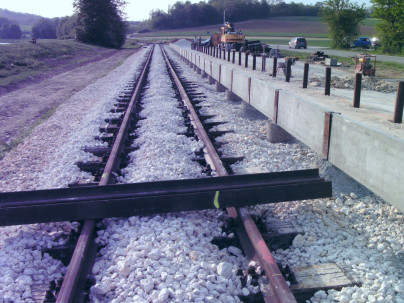

Der Stand im Mai 2020
- Fertigstellung Weiche 1 Katzenstein
- Erstellen Planum und verlegen Gleis 2
- Beginn des Bahnsteigbaus Bahnhof Katzenstein
- Fertigstellung BÜ1 Iggenhausen
- Aufräumen Stammholz an der Strecke

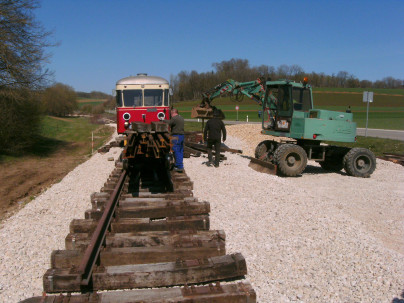

Der Stand im April 2020
- Schienenstücke für Bahnsteigkante vorbereitet
- Materialtransporte zum Bahnhof Katzenstein
- Einbau Weiche 1 Katzenstein
- Gleisbau

Der Stand im November 2019
- Der Bahndamm ist fertig
- Erdarbeiten im Bahnhof Katzenstein
- Vegetationskontrolle
- Weichenbau

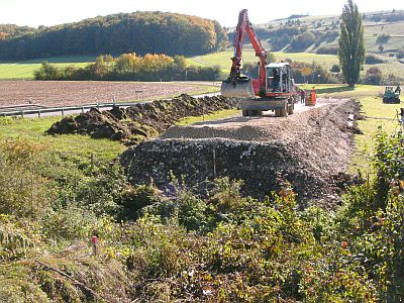

Der Stand im Oktober 2019
- Einbau eines Entwässerungsrohrs
- Bahndammbau
- Fundamentarbeiten Bahnhof Katzenstein
- Gleise einschottern
- Weichenbau
